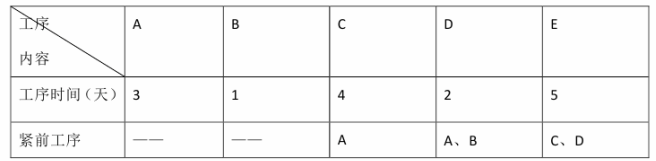

已知某项加工任务共有A、B、C、D、E五道工序,工序之间的关系及工序时间见下表:
已知某项加工任务共有A、B、C、D、E五道工序,工序之间的关系及工序时间见下表: 高老师2年前 (2024-03-26)生产与作业管理(00145)8

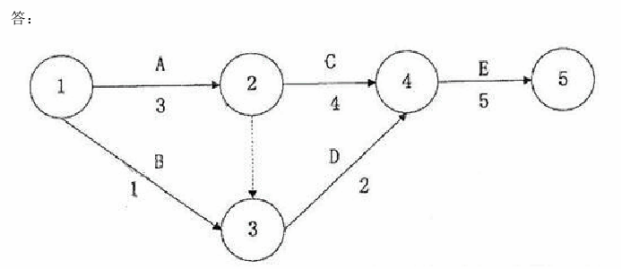

已知某项加工任务共有A、B、C、D、E五道工序,工序之间的关系及工序时间见下表:请用箭线表示绘制网络图,并标注工序名称、时间及节点编号。
