某分部工程包含 A、B、C、D 四个施工过程,每个施工过程划分为三个施工段,各施工过程的流水节拍见下表,施工过程C 完成后需有1d 的技术间歇时间,试组织该分部工程的无节奏流水施工并画出施工进度计划表。

高老师2年前 (2024-03-26)施工技术与组织(04037)14

某分部工程包含 A、B、C、D 四个施工过程,每个施工过程划分为三个施工段,各施工过程的流水节拍见下表,施工过程C 完成后需有1d 的技术间歇时间,试组织该分部工程的无节奏流水施工并画出施工进度计划表。

【解】
(1)计算流水步距

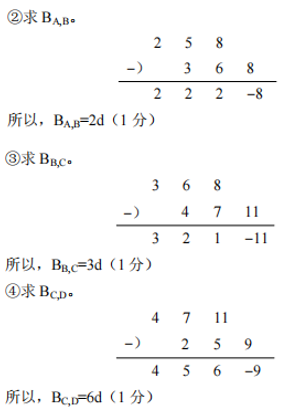

①求累加数列。施工过程A 的累加数列为:2 ,2+3 ,2+3+3 ,即:2,5 ,8; 同理,施工过程 B 、C 、D 的累加数列分别为:3 ,6,8;4,7,11;2 ,5 , 9。

(2)计算工期

(公式正确 2 分,结果正确 2 分,共 4 分)
(3)绘制施工进度计划表,施工进度计划表如答 32 图所示。(施工过程、施工段、 时间刻度正确2分,流水节拍、工期正确 3 分,共 5 分)
