- 施工技术与组织(04037) - 专业知识收录平台">按下表所列的逻辑关系给制双代号网络图,并用图上计算法(按工作计算法)计算各工作时间参数(ES、LS、EF、LF),找出该网络图关键线路(在图中用加粗箭线表示)。
按下表所列的逻辑关系给制双代号网络图,并用图上计算法(按工作计算法)计算各工作时间参数(ES、LS、EF、LF),找出该网络图关键线路(在图中用加粗箭线表示)。

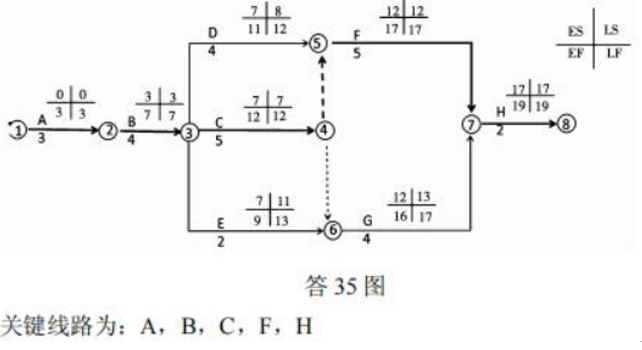

根据表中所列的逻辑关系给制双代号网络图,并用图上计算法(按工作计算法)计算网络图中各项时间参数,结果如下:
画图正确给3分。计算ES、LS、EF、LF正确各2分,关键线路正确2分。
