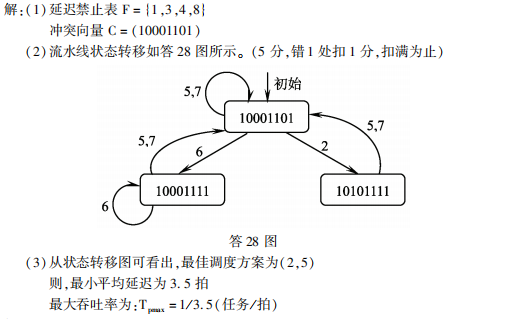

现设流水线由5段组成,段号k分别为1~5,任务经过流水线总共需要9拍,其预约表如表所示。
(1)写出延迟禁止表F、冲突向量C;
(2)画出流水线状态转移图;
(3)求出最佳调度方案、最小平均延迟及流水线的最大吞吐率。
现设流水线由5段组成,段号k分别为1~5,任务经过流水线总共需要9拍,其预约表如表所示。
(1)写出延迟禁止表F、冲突向量C;
(2)画出流水线状态转移图;
(3)求出最佳调度方案、最小平均延迟及流水线的最大吞吐率。
