计算各项活动的最早开始时间、最早完成时间、最晚开始时间与最晚完成时间。

高老师2年前 (2024-03-27)项目时间管理(05063)13

计算各项活动的最早开始时间、最早完成时间、最晚开始时间与最晚完成时间。

因为是以A为起点节点的工作,所以A的ES=0,EF=0+2=2;
所以:B的ES=2,EF=2+3=5;

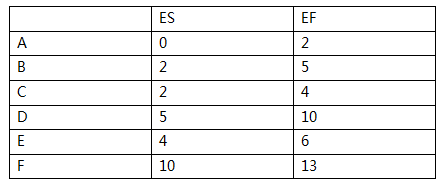

依次类推可以计算出各项活动的最早开始时间、最早完成时间,如下如所示:


从第一问的图形中,我们看出总工期为2+3+5+3=13天,
所以F的LS=13-3=10,LF=10+3=13;
E的LS=10-2=8,LF=8+2=10;

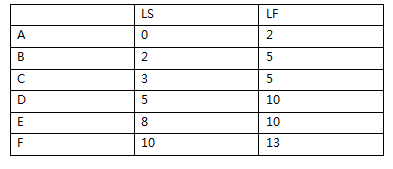

依次类推可以计算出各项活动的最晚开始时间与最晚完成时间,如下图所示:
