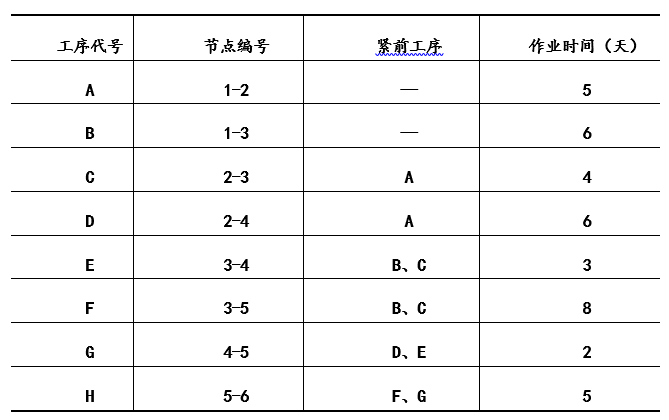

某项工程各工序名称代号及工序之间的制约关系如下表所示。

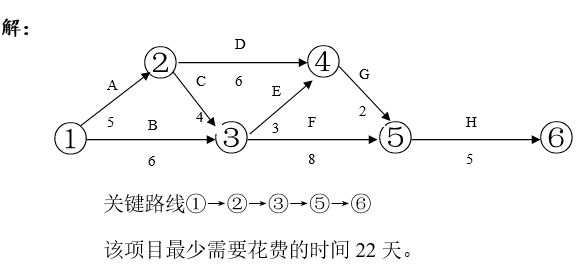

要求:绘制出该工程的网络计划图(4分),找出关键路线以及该项目最少需要花费的时间(4分)。
扫描二维码免费使用微信小程序搜题/刷题/查看解析。
版权声明:本文由翰林刷题小程序授权发布,如需转载请注明出处。
本文链接:https://doc.20230611.cn/post/1107489.html
上一篇:P型半导体中的多子是
下一篇:与或有事项相关的义务,应确认为负债的条件包括 【 】
